Mastya, Permataswari Apri (2024) ANALISIS PERCEPATAN WAKTU MENGGUNAKAN METODE CRASHING PADA PROYEK PROVING GROUND BEKASI BERDASARKAN PENAMBAHAN JAM KERJA DAN ALAT BERAT. S1 thesis, Universitas Mercu Buana - Buncit.
|
Text (COVER)
41120010122-Permataswari Apri Mastya-02 Cover.pdf Download (225kB) | Preview |
|
|
Text (ABSTRAK)
41120010122-Permataswari Apri Mastya-03 Abstrak.pdf Download (28kB) | Preview |
|
![]() |
Text (BAB 1)
41120010122-Permataswari Apri Mastya-04 BAB 1.pdf Restricted to Registered users only Download (33kB) |
|
![]() |
Text (BAB 2)
41120010122-Permataswari Apri Mastya-05 BAB 2.pdf Restricted to Registered users only Download (202kB) |
|
![]() |
Text (BAB 3)
41120010122-Permataswari Apri Mastya-06 BAB 3.pdf Restricted to Registered users only Download (300kB) |
|
![]() |
Text (BAB 4)
41120010122-Permataswari Apri Mastya-07 BAB 4.pdf Restricted to Registered users only Download (707kB) |
|
![]() |
Text (BAB 5)
41120010122-Permataswari Apri Mastya-08 BAB 5.pdf Restricted to Registered users only Download (31kB) |
|
![]() |
Text (DAFTAR PUSTAKA)
41120010122-Permataswari Apri Mastya-09 Daftar Pustaka.pdf Restricted to Registered users only Download (127kB) |
|
![]() |
Text (LAMPIRAN)
41120010122-Permataswari Apri Mastya-10 Lampiran.pdf Restricted to Registered users only Download (861kB) |
|
![]() |
Text (JURNAL)
41120010122-Permataswari Apri Mastya-Jurnal.pdf Restricted to Registered users only Download (238kB) |
Abstract

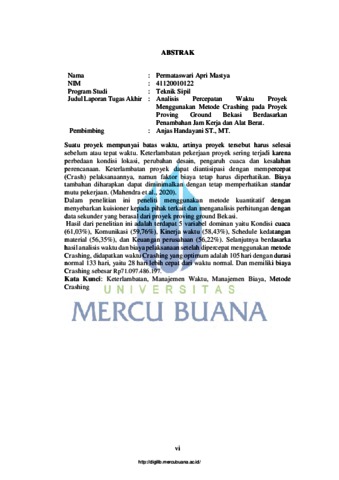

Suatu proyek mempunyai batas waktu, artinya proyek tersebut harus selesai sebelum atau tepat waktu. Keterlambatan pekerjaan proyek sering terjadi karena perbedaan kondisi lokasi, perubahan desain, pengaruh cuaca dan kesalahan perencanaan. Keterlambatan proyek dapat diantisipasi dengan mempercepat (Crash) pelaksanaannya, namun faktor biaya tetap harus diperhatikan. Biaya tambahan diharapkan dapat diminimalkan dengan tetap memperhatikan standar mutu pekerjaan. (Mahendra et al., 2020). Dalam penelitian ini peneliti menggunakan metode kuantitatif dengan menyebarkan kuisioner kepada pihak terkait dan menganalisis perhitungan dengan data sekunder yang berasal dari proyek proving ground Bekasi. Hasil dari penelitian ini adalah terdapat 5 variabel dominan yaitu Kondisi cuaca (61,03%), Komunikasi (59,76%), Kinerja waktu (58,43%), Schedule kedatangan material (56,35%), dan Keuangan perusahaan (56,22%). Selanjutnya berdasarka hasil analisis waktu dan biaya pelaksanaan setelah dipercepat menggunakan metode Crashing, didapatkan waktu Crashing yang optimum adalah 105 hari dengan durasi normal 133 hari, yaitu 28 hari lebih cepat dari waktu normal. Dan memiliki biaya Crashing sebesar Rp71.097.486.197.
Item Type: | Thesis (S1) |
---|---|
NIM/NIDN Creators: | 41120010122 |
Uncontrolled Keywords: | Keterlambatan, Manajemen Waktu, Manajemen Biaya, Metode Crashing |
Subjects: | 600 Technology/Teknologi > 620 Engineering and Applied Operations/Ilmu Teknik dan operasi Terapan 600 Technology/Teknologi > 620 Engineering and Applied Operations/Ilmu Teknik dan operasi Terapan > 624 Civil Engineering/Teknik Sipil |
Divisions: | Fakultas Teknik > Teknik Sipil |
Depositing User: | Nasruddin Mansyur S.Hum |
